2024年財產險行業典型理賠案例發表時間:2025-06-25 15:21

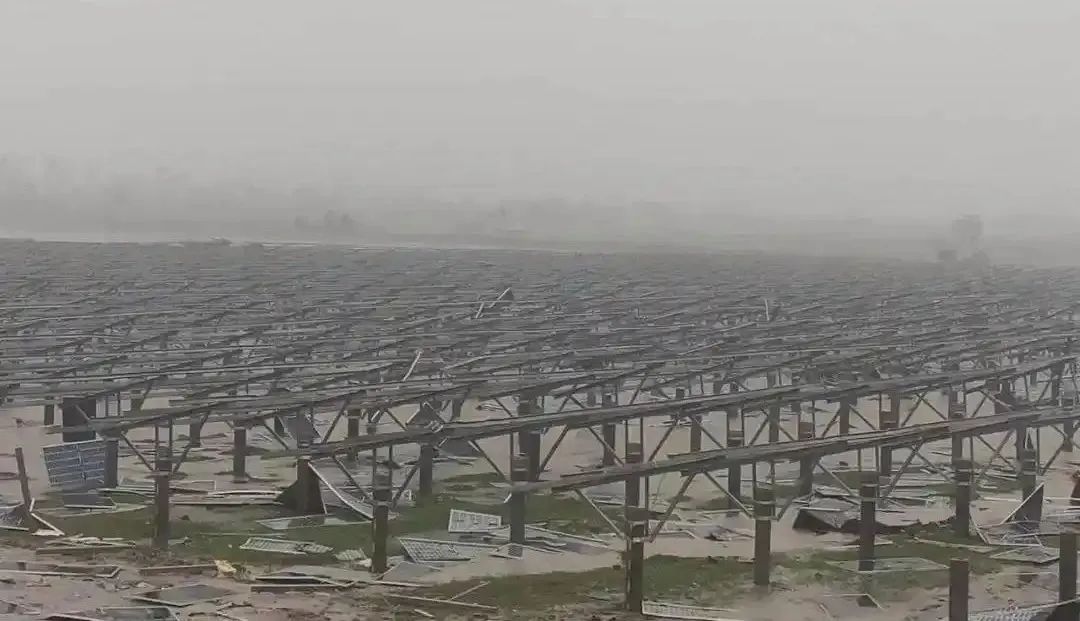

本文通過搜集各地保險行業協會、保險公司公眾號及償付能力報告、上市公司公告、新聞媒體等渠道的公開信息,整理了2024年部分財產保險的重大理賠案例信息,僅供參考。涉及信息如有侵犯版權,請聯系本公司刪除。 企財險 2024年行業企財險保費627.58億元,同比增速4.68%。COR108.36%,較上年上 升了8.55個PT。 案例1:山西晶科能源貳號智造有限公司火災案 賠款金額:5.25億元 案情簡介:2024年4月26日,山西晶科能源貳號智造有限公司一期切片電池車間屋面發生火情引發火災,造成部分生產設備受損、車間建筑結構受損以及生產中斷。該案涉及財產一切險及營業中斷險,事故發生后,主承保公司人*財險迅速啟動重大事故應急預案,安排理賠人員、公估人員及技術專家第一時間趕赴事故現場,進行損失查勘、取證和定損工作。保險公司在面對重大事故時能做到快速響應、高效定損,在穩定企業經營、保障地方經濟、支持新能源產業發展方面發揮了至關重要的作用。 案例2:某科技公司斷電停產案 賠款金額:1.44億元 案情簡介:2024年3月,某科技公司因外部供電線路突然中斷,企業應急電源僅支撐1.5小時后,兩條玻璃生產線斷電停產,停電事故造成客戶的制品和生產設備直接受損。由于維修生產線需要一年半的時間,該科技公司只能中斷部分生產。接到報案后,平*財險迅速展開調查評估,在充分掌握案件定責定損材料后迅速結案,最終支付賠款共CNY1.44億元,通過快速修復、精準核損、供應鏈協同,將賠款轉化為企業重生動能。 案例3:海南文昌某能源公司臺風案 預付賠款金額:1.4億元 案情簡介:2024年9月6日,“摩羯”臺風造成某能源集團位于海南文昌的光伏電站嚴重受損。臺風災害來臨后,國*財險快速響應,主動聯系客戶排查出險情況,確定標的電站受災后,理賠專家團隊在具備道路通行條件后,隨即抵達現場,協同客戶開展清理施救和損失查勘。由于電站位于臺風登陸核心區域,電站光伏組件大面積倒伏損毀,損失清點難度較大,理賠人員通過航拍技術快速框定大致受損范圍,同步組織人力分組分區快速推進查勘。鑒于此次災害損失較大,為助力客戶快速復工復產,國*財險主動發起預賠,于9月18日完成預付賠款1.4億元。 ![]() 圖文非直接關聯 案例4:某燃煤電廠氫爆案件 賠款金額:9700萬元 案情簡介:某燃煤電廠機組于某日下午16:15發生異常停機事故跳閘,并導致廠房起火,直到當晚22:00明火被完全撲滅。本次事故導致機組汽輪機、發電機、勵磁刷架等設備損壞,廠房墻板、屋蓋部分損壞、部分區域地面變形凹陷。永*保險接到報案后,立即組織專家和理賠人員參與本案調查工作,通過調閱DCS歷史數據、汽水品質臺賬、汽輪機歷史檢修及運行振動情況、電氣保護情況、超速情況、發電機氫氣泄漏情況等諸多材料,逐一摸排可能導致事故發生原因。最終確認本案主要原因是保護裝置采樣板突發故障與汽輪機意外卡澀疊加造成機組跳閘設備損壞事故。經與被保險人多輪談判后最終達成賠償協議,賠付9700萬元。 案例5:山東某鋼鐵企業火災案 賠款金額:3399萬元 案情簡介:山東某鋼鐵企業發生火災事故,導致冷軋車間廠房、酸軋生產線酸洗工藝段機器設備嚴重受損。人*財險承保該企業財產一切險,接到火災報案后,第一時間進行現場查勘,召集共保體、被保險人及其經紀公司召開多次搶修協調會,綜合投保比例、殘值、免賠率,最終賠付3399.08萬元。理賠款的及時賠付極大緩解了企業資金周轉壓力,為企業快速復工復產提供了有力支持。 案例6:山東食用油企業暴雨災害受損案 賠款金額:1900萬元 案情簡介:2024年7月,山東某食用油生產企業因上游泄洪致廠區被淹,設備、存貨嚴重受損,面臨停產及中秋訂單違約風險。太*洋財險接到報案后立即啟動預案,派專業團隊驅車800公里趕赴現場查勘,針對罐裝車間進口設備等高價值資產,迅速協調專業清洗商施救,幫助企業短時間內快速復產,保障企業中秋訂單交付。本案最終賠付1900萬元,極大緩解了企業的資金壓力,贏得了客戶的高度認可和信任。 案例7:山東某化工企業火災損失案 賠款金額:1800萬元 案情簡介:濟寧某中型精細化工企業,主要生產染料中間體,廠區存有易燃有機溶劑,且生產工藝涉及高溫高壓。2024年6月,反應釜溫度傳感器失效,導致溶劑過熱引發閃爆,造成2個生產車間焚毀,廠房屋頂結構性損傷,緊急停產15天。事故發生后,平*財險第一時間啟動重大事故應急機制,成立專項理賠服務小組,迅速評估損失范圍,確保理賠工作的科學性和準確性。經過快速查勘和精準理算,最終向企業支付財產綜合險賠款共計1800萬元,幫助企業迅速恢復生產。 案例8:煙臺某發電廠爆炸損失案 賠款金額:1369萬元 案情簡介:2024年11月,煙臺市某大型燃煤發電廠鍋爐水冷壁管長期腐蝕破裂,高溫高壓蒸汽噴出引發連鎖爆炸,造成鍋爐本體、相鄰汽輪機葉片、控制室電子設備等受損。大*財險承保該企業財產一切險,事故發生后立即聯合專家現場勘查受損設備,協調相關鍋爐廠緊急調撥同型號替換部件。在理賠定損過程中,大*財險積極與共保公司溝通賠償事宜,在確保電網安全的前提下,完成了1369萬元賠款精準賠付。 案例9:養老中心遭遇暴雨災害案 賠款金額:798萬元 案情簡介:2024年8月,秦皇島地區遭遇嚴重暴雨災害,當?shù)啬仇B(yǎng)老中心配電站、鍋爐等設備被雨水浸泡受損,事發時有超300位老人被困養老院,停水、停電亟待救援。平*財險迅速成立專項小組,第一時間進場,積極調動各方資源抽水、搶修電梯、幫助客戶尋找設備維修單位,協助做好搶險施救。最終平*產險高效完成查勘定損,支付賠款798萬元,助力養老院渡過難關。 案例10:食品企業火災損失案 賠款金額:500萬元 案情簡介:山東某食品集團有限公司的屠宰車間遭遇一場嚴重的火災事故,導致房屋建筑、存貨以及生產設備等遭受了重大損失。太*財險承保了該企業財產一切險,接到報案后積極組織專業團隊前往事故現場進行細致的查勘定損與理算工作。為確保受損企業能夠盡快恢復生產,保險公司特開設了綠色通道,迅速預付了200萬元的賠款,為企業提供了及時的資金支持。最終,太*財險向該企業支付了財產一切險賠款金額共計500萬元。 工程險 2024年行業工程險保費142.07億元,同比增速-17.08%。COR119.34%,較上年上升了22.54個PT。 案例1:煙臺跨海大橋施工事故 賠款金額:9500萬元 案情簡介:煙臺跨海大橋施工段在吊裝大型鋼結構時突發強風天氣,導致龍門吊失衡倒塌,連帶砸毀部分橋面及施工平臺。事故造成多人傷亡、施工設備嚴重損毀,并波及附近作業船舶。事故發生后,平*財險立即成立專項小組,聯合共保公司趕赴現場。為支持工程盡快重啟,緊急調用全球再保資源,預付3000萬元賠款。在理賠定損過程中,采用無人機航拍和3D建模技術模擬損失場景,精準測算倒塌物體積與破壞范圍,準確核定修復成本,最終賠付9500萬元。 案例2:海上風電升壓站樁基彎曲案件 賠款金額:3021萬元 案情簡介:某海上風電升壓站工地導管架在正常施工,液壓錘小能量(90kJ)單擊試打10次后,停錘觀察正常,隨后液壓錘由小能量 90kJ 繼續施打至160kJ,貫入度在20mm/錘,在小樁樁身標識線約28m處(導管架管口與小樁接觸點),停錘1分鐘后,樁體突然彎折變形,約半分鐘后,錘帽與錘桿在螺栓連接處斷裂、分離。接到報案后,永*財險立即安排人員參與本案調查取證,最終本次事故定性為由于鋼管樁存在施工工藝不善,液壓錘自由站立狀態下對基礎樁應力不均等導致。本保單擴展承保設計師風險,經過多輪協商,最終本案以賠付3021萬元結案。
案例3:山地在建光伏火災損失案 賠款金額:1900萬元 案情簡介:某山地光伏項目部突發起火并伴有濃煙,火災發生在某地塊的多個方陣,由于風力達到8級,火勢迅速蔓延,火焰高度達3至5米,人員無法靠近。永*財險接到報案后當日抵達現場。經調查了解,火災當日施工區域未進行動火作業,山地也沒有經濟作物和樹木,但地表存在干草等可燃物,火災風險較高。本次火災導致工地內已完工光伏組件下方過火受損,場內堆放未安裝光伏組件被焚毀,山地過火面積約1000畝,光伏板受損數量逾5萬片。出險后經保險雙方充分配合,迅速確定了準確的過火組件數量,經多輪磋商,損失按出險時組件單價計算,保險公司承擔90%責任計算,最終賠付1900萬元結案。
案例4:大連某重工集團堆料機傾覆案 賠款金額:743萬元 案情簡介:大連某重工集團在平*財險投保安裝工程一切險及第三者責任險。2024年7月,臺風“摩羯”外圍環流引發突發暴雨,堆料機發生傾覆事故。平*財險第一時間響應客戶報案,趕赴現場進行查勘,積極采取施救措施防止損失擴大,聯合專業院校進行氣象關聯性分析,通過氣象溯源、快速定損、共保協同,精準賠付743萬元賠款。 案例5:某海上風電項目海底電纜受損案 賠款金額:402萬元 案情簡介:某海上風電項目在永*財險投保建筑工程一切險。2024年4月,因途經散貨船違規拋錨,鉤斷海纜絕緣層,加之潮汐沖擊致破損點擴大,引發相間短路故障。事故發生后,永*財險積極采取應對措施,助力盡快恢復發電量,委托專業機構利用水下機器人精準定位破損點,最終賠付402.57萬元。 責任險 2024年行業責任險保費1371.56億元,同比增速6.66%。COR106.48%,較上年下降1.21個PT,自2019年以來連續6年虧損。 案例1:山東淄博某化工廠廢水泄漏污染案 賠款金額:3200萬元 案情簡介:2024年7月,淄博某大型化工企業氯堿儲罐因腐蝕穿孔、安全閥失效發生破裂,約800噸含氯廢水泄漏,導致下游農田污染、河流生態受損,3名村民因接觸廢水被送醫。華*財險接到報案后立即響應,聯合環保部門設立現場指揮部,優先控制污染擴散,并啟動“綠色通道”預付應急清污費用。在理賠定損過程中,借助衛星遙感、無人機精準界定責任范圍,最終賠付3200萬元。 案例2:山西臨汾客車重大交通事故案 賠款金額:1300萬元 案情簡介:2024年3月,臨汾市鄉寧縣西家塔隧道內發生大型客車撞墻的重大交通事故,造成14人死亡,37人受傷。面對重大交通事故群傷案件,平*財險高度重視,第一時間成立專項行動小組,啟動應急預案,協助應急、消防、醫療等部門共同展開現場救援,全程指引傷者理賠并進行心理疏導,全力配合交管部門及時妥善處理事故。24小時內完成1000萬元賠款預付,用于死者事故處理、傷者救治。事故發生72天后,理賠工作全部完成,合計賠付1300萬元。

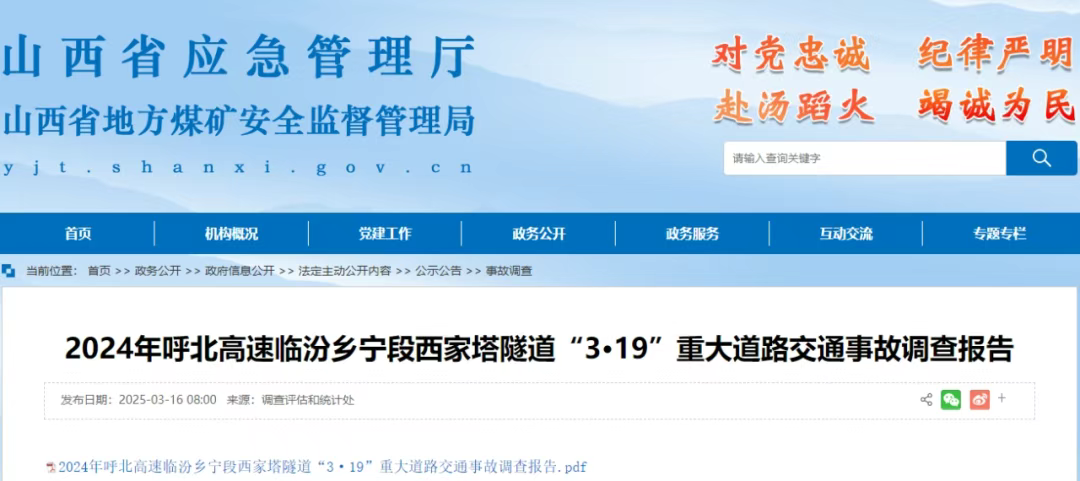

根據山西省應急管理廳發布的事故調查報告顯示,該起重大道路交通事故發生的直接原因是駕駛員李漢玉處于疲勞狀態駕駛機動車,進入隧道后超速行駛、未開啟車輛前照燈,致使車輛碰撞隧道墻壁。同時,涉事的運輸公司為鄭州嘉駿運輸有限公司,該公司存在安全生產管理機構形同虛設,安全管理人員只掛名不履職;未配備專職監控員,未落實動態監督管理制度;違規修改動態監控平臺限速閾值;違規獲取包車客運標志牌;未按規定維護道路運輸車輛;未按規定提取和使用安全生產費用等問題。
案例3:泰安景區纜車故障游客滯留案 賠款金額:580萬元 案情簡介:2024年10月,泰安某5A級景區纜車因驅動輪軸承斷裂、應急制動失效突發停機,導致游客滯留高空,其中部分游客出現急性應激反應。陽*財險聯動消防、景區成立聯合指揮部,調用云梯車和救援直升機優先轉移高危游客,并預付醫療押金至定點醫院,最終核定賠付580萬元。陽*財險通過極速救援響應、心理損害量化評估、多維技術定損,實現從“事故止損”到“游客權益保障”的全流程覆蓋。 案例4:內蒙古某煤礦員工意外身故案 賠款金額:240萬元 案情簡介:2024年6月,某煤業有限責任公司所屬煤礦發生冒頂事故,導致兩名員工意外身故。永*財險接到報案后快速響應,立即成立事故處理小組趕赴現場,開展事故救援、善后處置等工作。經調查核實,永*財險啟動綠色通道,急客戶之所急,想客戶之所想,對案件快速審核處理,于2024年12月31日將240萬元賠款支付給身故員工家屬,專業高效的理賠服務得到企業與身故員工家屬的高度認可。 案例5:物流企業貨物損失案 賠款金額:130萬元 案情簡介:2024年4月,一輛滿載貨物的車輛在湖北省隨州市隨縣高速上輪胎起火,導致車輛以及整車貨物受損,總損失高達160多萬。中*財險承保了該企業物流責任險,接到報案后,第一時間安排人員進行現場查勘,了解事故情況。該物流企業因此次事故損失較大,將面臨經營困難。中*財險理賠人員多次前往湖南與貨主方協商賠償方案,并按照保險合同約定及時賠付被保險人130萬元,用于企業經營,幫助投保企業渡過難關。 船舶貨運險 2024年行業船舶險保費80.61億元,同比增速8.46%。COR89.31%,較上年下降了10.84個PT,自2016年以來首次承保盈利。 2024年行業貨運險保費286.77億元,同比增速26.09%。COR103.32%,較上年上升了3.01個PT,自2020年以來連續5年承保虧損。 案例1:威海至韓國滾裝船觸礁案 賠款金額:1.2億元 案情簡介:2024年9月,“魯*航7號”滾裝船(中國籍)在韓國甕津群島附近偏離航道,因電子海圖未及時更新觸礁,導致船體破損,貨艙進水,部分出口新能源汽車浸水損毀。保險公司接到報案后,委托國際救援公司實施船舶穩固作業,防止沉沒,并緊急轉運未受損貨物至備用船舶。保險公司在理賠定損過程中,啟用深海機器人勘察船體損傷,精準區分海難與操作責任,最終賠付1.2億元。 案例2:中歐班列波蘭段貨物盜搶案 賠款金額:890萬元 案情簡介:濟南-漢堡中歐班列全程約12天,貨值約3200萬元,主要貨物為電子產品(芯片、智能設備)、醫療器械等高價值商品。2024年5月,班列在波蘭馬拉舍維奇編組站臨時??繒r,遭團伙撬鎖盜竊,導致貨物損失。國*財險立即聯合波蘭警方立案,發布國際貨物協查通告,同時啟動“快速理賠通道”,預付50%賠款緩解貨主資金壓力,最終核定賠付890萬元。 案例3:進口不銹鋼坯貨物損失案 賠款金額:1750萬元 案情簡介:國*財險承保一批“不銹鋼坯”進口貨運險,貨物價值1.5億元,承運船舶從印度出發駛往卸貨港中國寧德,航行至菲律賓海域時,發現船體中垂變形,船舶緊急沖灘拋錨,貨艙進水。接到客戶報案后,國*財險即刻成立專案工作組,并聘請專業公估人員及律師介入。因事故發生在海外,無法第一時間到達現場,保險人委派當?shù)卮砣恕⒉⒕€上科技指導客戶及時開展施救,防止損失擴大。同時,積極協助客戶在全球范圍內選用有實力、有資質、經濟可靠的救助公司實施過駁。最終該批貨物安全轉運至國內,實際支付客戶救助費用及貨損1750萬元。 案例4:物流公司船舶主機損壞案 賠款金額:304萬元 案情簡介:泰州某物流公司在人*財險投保了遠洋船舶一切險。2024年4月,該公司船舶主機出現故障,受損嚴重。事故發生后,保險人第一時間了解事故情況,指導客戶在保證安全的情況下先行搶險施救??紤]到主機損壞,船舶失去動力,危險程度較大,且損壞原因需進一步核實,故聘請公估機構參與查勘定損,并制定施救方案。在多方努力下,船舶臨時脫險,駛回長江進廠進行永久修復。船舶至船廠維修時,保險人及公估人及時跟蹤查勘,多次對接維修方案,協助客戶與船廠溝通維修費用,并就主機損壞原因進行詳細分析,判定事故原因在保險責任范圍內,結合保單承保情況,于2024年10月賠付304.41萬元。
信用保證險 2024年行業信用險保費296.26億元,同比增速1.34%。COR125.72%,較上年上升了6.78個PT,連續2年承保虧損。 2024年行業保證險保費206.27億元,同比增速-30.52%。COR101.46%,較上年下降了10.92個PT,連續3年承保虧損。 案例1:山東光伏項目工程款拖欠案 賠款金額:6500萬元 案情簡介:2024年6月,山東某光伏項目總包方因母公司債務違約,銀行授信凍結,導致拖欠供應商款項、光伏項目停工。12家供應商于2024年7月向太*財險提交索賠申請,附催款函、合同及驗收單。保險人委托第三方審計機構核查總包方財務報表,確認無力償債,分兩個階段共賠付6500萬元,維持了光伏行業供應鏈的穩定,避免了連環違約,同時引入新投資方接管總包,2024年底完成并網。保險人通過“快速理賠+司法協同+產業重組”組合方式,及時化解了新能源供應鏈風險,讓保險成為新能源基建的“穩定器”。 案例2:甘肅某學校建設項目農民工工資拖欠案 賠款金額:889.9萬元 案情簡介:2024年2月,玉門某學校建設項目649名農民工在甘肅某建設集團門口等被拖欠工資回家過年。該企業資金流轉困難,無力支付。國*財險嘉峪關中心支公司迅速組建專案理賠小組,趕赴施工單位,了解情況并安撫農民工。國壽財險總、省、市三級聯動,開通快速理賠通道,將889.9萬元拖欠工資劃至農民工銀行卡。 案例3:福建某臺資企業出口貿易貨款損失案 賠款金額:496萬元 案情簡介:福建省某臺資家電及消費電子生產企業于2024年2至3月期間向買方出運一批貨物,貨值約700萬元,買方收貨后拖欠貨款,企業于2024年7月向保險人通報損失。保險人委托渠道介入調查,買方認債,但表示貨物存在質量問題,然而買方始終未就其主張的質量問題提供任何書面證明材料。保險人經審理分析認為買方惡意逃避債務意圖明顯,存在嚴重信用問題,并在核實貿易背景真實、貿易單證清晰齊全的情況下,先行啟動理賠程序,及時為企業足額劃撥賠款約496萬元,有效緩解出口企業經營壓力,幫助企業紓困解難。 案例4:內蒙古某施工項目農民工工資拖欠案 賠款金額:294.2萬元 案情簡介:2024年6月,人*財險接到企業報案,該企業所承包的施工項目由于資金不足,無法支付工人工資,涉及106人,申請啟動保險索賠。案件受理后,保司立即啟動應急響應機制,指導當?shù)胤种C構成立專項推動小組,并召開專項會議部署相關工作。第一時間派查勘人員趕赴現場了解情況,全程協助當?shù)卣畧蟀?,配合做好農民工情緒安撫工作,并啟動快速理賠綠色通道。在收到索賠資料后不到36小時完成了106名農民工294.20萬元的工資賠付,維護了農民工合法權益。 農險 2024年行業農險保費1483.73億元,同比增速3.78%。COR95.00%,較上年略微上漲0.46個PT,近10年除了2019年略微虧損外,農險業務一直保持盈利。 案例1:山東省臺風災害致玉米減產案 賠款金額:6.22億元 案情簡介:2024年7至8月,受“格美”“普拉?!迸_風災害影響,山東省內玉米種植因內澇、倒伏導致減產。人*財險積極落實中央關于“加快保險理賠”的工作精神,啟動衛星遙感和無人機低空查勘,快速評估成災范圍及程度,開通大災綠色理賠通道,賠案周期大幅縮短,最終賠付約6.22億元。 案例2:新疆種植業雹災雨災受損案 賠款金額:1.63億元 案情簡介:2024年5月,由人*財險承保的棉花、小麥及林果因遭遇暴雨和冰雹災害,導致大面積受損。經查勘定損,受災面積達68.60萬畝。災害發生后,保司迅速啟動應急預案,組織專業查勘團隊趕赴受災現場,對受災農田進行實地查勘和損失評估。在最短時間內完成了理賠審核和賠款支付工作,賠付1.63億元。此次賠付不僅為農戶災后復耕及時提供了資金支持,更通過“保險+科技+服務”模式彰顯了農業保險穩產保收的社會價值,進一步增進了農戶對政策性農業保險的信任。 案例3:新疆農作物病蟲害受損案 賠款金額:4813萬元 案情簡介:2024年8月,由太*洋財險承保種植業保險的部分區域內農作物遭受病蟲害侵襲,導致大面積農作物受損,公司及時開展查勘定損工作,確保受災農戶能夠及時獲得賠付,盡快恢復生產。農業技術專家還為農戶提供了病蟲害防治和作物倒茬的技術指導,幫助其減少損失并規劃下一步生產。經快速查勘定損,為受災農戶賠付金額超過4800萬元,惠及農戶7500余戶。 案例4:甘肅花牛蘋果冰雹災害案 賠款金額:855萬元 案情簡介:2024年8月21日,甘肅天水市麥積區花牛鎮南山萬畝蘋果基地遭強降雨、冰雹及雷雨大風等強對流天氣襲擊,正值上市期的花牛蘋果受損,果農損失較大。人*財險接到報案后迅速響應,形成省、市、縣公司三級聯動。9月10日完成麥積區南山花牛蘋果基地復勘定損。9月20日,處理完受災區域341戶種植農戶、12 家專業種植合作社賠案,共支付賠款855萬元。 案例5:廣西肉雞養殖暴雨受損案 賠款金額:176萬元 案情簡介:2024年6月,暴風雨持續侵襲,廣西某龍頭企業養殖場雞棚受損,棚內大量進水致使飼養的肉雞死亡,損失嚴重。人*財險接到報案后快速啟動大災應急預案,組織理賠人員通過科技工具快速查勘現場,借助查勘輔助工具“耘智?!倍ㄎ?,無人機航拍確定受淹水域面積,初步確定了基本損失情況。經核實,本次暴雨災害造成被保險人26棟雞舍共計176萬羽肉雞死亡,最終支付賠款176萬元,為養殖場災后恢復生產提供了強有力的保障和支持。 案例6:內蒙古玉米種植暴雨受損案 賠款金額:137萬元 案情簡介:中*農險承保了內蒙古自治區中央財政玉米完全成本保險,累計為某地區111戶種植戶提供了風險保障。2024年7月,該地區突發暴雨,短時強降雨導致積水無法排出行成內澇,對玉米造成影響,涉及農戶較多、范圍較廣。接到報案后,保司高度重視災情,積極協調農業專家現場指導減災救助,并積極主動開展風險減量工作進行排澇,將損失減到最小,除傳統查勘外借助第三方科技公司快速核定損失,為承保的玉米完全成本保險支付賠款137萬元。 |
